1 Formes / Implantation:
Le but de cette premiére étape est crucial il va permettre d'intégrer votre piscine aux constructions existantes. En effet dans mon cas l'architecture moderne de la maison (pan de mur à 45°, larges baies vitrées ...) impliquait une piscine reprenant ces lignes et ainsi créer une cohérence visuelle.

Les exemples d'implantation ci contre (realisés à l'aide de 2 baches bleues) permettent de selectionner le ou les projets s'intégrant le mieux (le projet central sera retenu). Les limites de propriété pourront également conditionner l'implantation de votre projet.
3 Délimitation du terrassement:

La déclaration en mairie ayant été approuvée vous pouvez donc commencer le traçage de votre futur bassin. Le choix du type de construction de votre piscine va conditonner le terrassement supplémentaire à réaliser par rapport aux côtes interieures du bassin. Pour notre exemple (ie maçonnerie traditionnelle) il a été ajouté une bande de 0.7m (0.5m + 0.2m pour la largeur du parpaing) sur toute la périphérie de la piscine (un bassin avec des côtes interieures de 4mx8m devra être tracé de 5.4mx9.4m). Le traçage sera réalisé avec du platre en prenant soin de conserver dans les angles des repères (car effaçage du tracé possible par les engins de terrassement). Le traçage est une étape importante surtout au niveau des angles droits (utiliser la methode dite "3,4,5" ) et des paralleles bassin/constructions existantes.

Enfin il est important de matérialiser le niveau zéro (ou point de référence) qui qui correspondra à l'arase de la piscine (ie partie haute de la maçonerie du bassin). Cette référence de niveau sera située de préférence en retrait de la zone d' accés des engins de terrassement. Elle est essentielle pour le projet car elle évitera de se retrouver avec un bassin plus haut ou plus bas qu'une terrasse existante par exemple (voir shéma ci contre). Dans mon cas le but était de positionner l'arrase de la piscine au niveau d'une terrasse en IPE (les margelles dans ce cas ressortent par rapport aux lames d'IPE, déduire l'épaisseur de la margelle à la hauteur du point référence pour pouvoir les intégrer dans le plancher).
Construire sa piscine 1/3 (étape par étape ...)
2 Déclaration de travaux:

Avant de faire rentrer des engins de terrassement dans votre terrain il est nécessaire de remplir un formulaire de déclaration de travaux (disponible en mairie, cerfa PC156). Ce document sera accompagné d'un schéma d'implantation plan de masse mentionnant les limites de propriété ainsi qu'un document faisant apparaître les plans de coupes permettant la visualisation de la la topographie du bassin et du terrain.,
4 Terrassement:

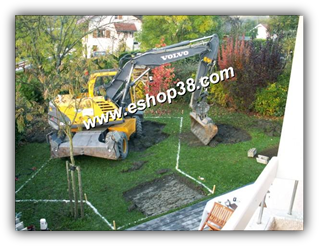

Les choses sérieuses commencent enfin, cependant, il est intéressant de calculer le volume de terre à extraire pour chiffrer le nombre de camion de terre à évacuer ou pour permettre de connaître la surface nécessaire pour le stockage de la terre.
Dans notre cas pour un bassin de 8x4m (cotes intérieures) profondeur 1.8m avec escalier , le volume de terre est de l'ordre de 140m3 ! .
Ce calcul correspond à la surface du traçage multipliée par la hauteur du bassin (+ 25cm pour la chape et le radier ), le tout pondéré de 1.3 (coefficient de foisonnement). Il est nécessaire de garder quelques m3 de terre correspondant aux fouilles périphériques du bassin pour la fin du chantier.
Construire sa piscine seul étape par étape réglementation implantation traçage terrassement maçonnerie margelle local téchnique skimmer bonde buse de refoulement prise balai projecteur PVC armé pompe filtre à sable vanne multivoies coffret de commande tuyau PVC régulation PH électrolyseur ZODIAC sel terrasse IPE douche solaire alarme AQUASENSOR,ALKORPLAN 2000.
Le choix d'un terrassier compétent va vous permettre de vous faire gagner du temps et de l'argent pour la suite des travaux. En effet un terrassement approximatif peut entrainer un retard du chantier (reprise manuelle du terrassement !), un coût supplémentaire par rapport au volume de béton à ajouter !
Dans notre cas le terrassement fut parfait, l'artisan aidé de matériel performant (visée lazer, ...) mais surtout de son expérience nous a permis d'entrevoir sereinement l'étape suivante 'le radier'.
5 Le radier :
Avant de démarrer la chape de fond il est indispensable d'égaliser la fouille afin de pouvoir déposer un film polyane sur toute la surface basse du bassin. Dans notre cas nous avons préféré recouvrir également les murs de terrassement du fait de la période automnale du chantier (afin d'éviter toute chute de terre lors de forte pluie).

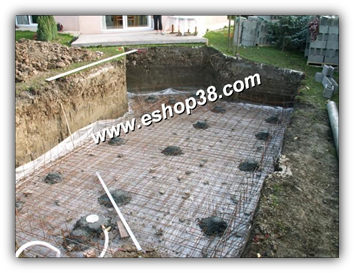

Après avoir égalisé le fond du bassin et positionné le film polyane, il faut ensuite tracer les limites intérieures du bassin. Ces limites permettrons de positionner correctement les treillis et les fers tors en équerre.
Le premier niveau de treillis devra reposer sur un ensemble de cales (2 à 5 cm) pour être sûr qu'il soit emprisonné dans le béton après le coulage du radier.
A partir de ce moment, il est possible de positionner la bonde de fond (assemblée la veille avec une longueur de tuyau souple assez conséquente pour pouvoir atteindre le local technique sans raccord) à l'opposé des refoulements, centrée sur la largeur et positionnée à 1m de la maçonnerie. Le calage à l'aide d'un plot béton doit permettre de positionner le plan de joint de la bonde au niveau de la partie haute de la maçonnerie une fois celle- ci terminée (radier + chape). Ce plan de joint pourra être légèrement en retrait mais en aucun cas en relief par rapport au fond du bassin !
Le deuxième niveau de treillis peut être maintenant posé avec encore une fois un ensemble de cales permettant d'éloigner les 2 niveaux de treillis (2 niveaux de treillis enrobés de béton après coulage du radier).
Il est donc possible maintenant de réaliser des plots béton destinés à recevoir des règles pour "tirer la chape". Cette méthode permet de réaliser une dalle facilement en déplaçant une règle perpendiculaire à deux autres, elles mêmes reposant sur les plots. La hauteur des plots + l'épaisseur de la règle reposant sur le plot doit être égale à l'épaisseur du radier environ 20cm dans notre cas.

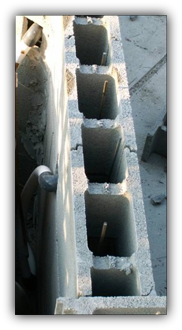

Afin de rendre solidaire les murs du radier, des fers tors en équerre (0.5x0.5m) sont positionnés tous les 25cm environ en périphérie du tracé pour correspondre au pas des alvéoles des parpaings à bancher. La partie basse de l'équerre sera ligaturée au niveau du treilli inférieur (la partie de l'équerre perpendiculaire au treilli sera centrée sur le milieu du parpaing).
6 Coulage du radier :
Bonde de fond correctement positionnée, ensemble des treillis ligaturés entre eux, équerres correctement positionnées, conditions météorologiques favorables, famille et amis disponibles pour 3h vous permettent de programmer le coulage du radier.
7 Les murs :
Réalisés en parpaing à bancher donc non maçonnés, il est indispensable de partir sur une première rangée de parpaing parfaitement de niveau. La première rangée est donc maçonnée avec une attention particulière car toute erreur même légère au départ s'amplifira à chaque niveau de parpaing !
Aux angles, on s'assurera de croiser correctement (cavités constantes) les parpaings afin de pouvoir réaliser des pilliers continus sur toute la hauteur du bassin.
